2024-07-22新聞來源:水電四局 作者:孟鈺良

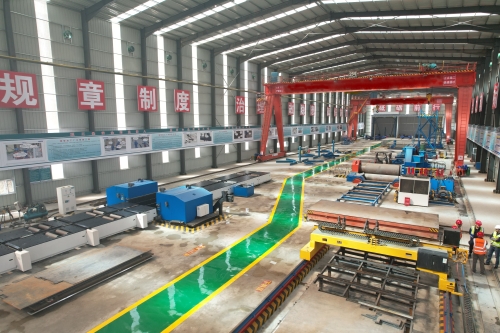

7月16日,由水電四局承建的新疆哈密抽水蓄能電站壓力鋼管製安工程首節壓力鋼管順利下線,標誌著東疆首座抽水蓄能電站鋼管廠正式投產,項目建設進入了快速期。
哈密抽水蓄能電站主要由上水庫、下水庫、輸水係統、地下廠房係統和開關站等組成,水電四局主要承擔輸水發電係統中1.35萬噸壓力鋼管的製安、2台套上水庫事故閘門及啟閉機安裝、4台套尾水事故閘門及啟閉機安裝、2台套下水庫進/出水口檢修閘門及啟閉機安裝、8套下水庫進/出水口攔汙柵安裝等。
壓力鋼管廠承載著抽水蓄能電站主體鋼管的製作與安裝任務,壓力鋼管由中平上彎段、中平段、中平下彎段、下斜井段、下平上彎段、下平段、支管段、尾水管段鋼管組成。壓力鋼管主管有2條,管線單長為496.8米,尾水支管段支管共4條,鋼管內徑6.6米。
為提高壓力鋼管生產質量,最大限度保障其安全性、穩定性,水電四局項目部在鋼管製作、焊接、無損探傷、塗裝防腐蝕等環節做了細致的安全技術交底。此外,為提升壓力鋼管抗擊水的衝力,項目部采用能夠承受600兆帕至800兆帕級高強鋼,通過安裝加勁環與阻水環,進一步提高鋼管管節的環向受力與隔絕抗滲性,保障輸水係統安全穩定運行。
目前,哈密抽水蓄能電站鋼管廠已正式步入投產階段,待引水係統和尾水係統開挖完成後,電站將轉入鋼管安裝施工階段。
新疆哈密抽水蓄能電站項目位於新疆維吾爾自治區哈密市天山鄉,電站裝機容量120萬千瓦,電站建成後以220千伏線路接入新疆電網,承擔電力係統調峰、填穀、儲能、調頻、調相、緊急事故備用等任務,服務於哈密能源基地輸電平台清潔可再生能源發展和跨區輸電安全運行,提高風電開發、消納能力,保障送出係統安全穩定運行,同時為西北電網提供網間優勢互補。
