探訪金沙江畔工程奇跡:葉巴灘水電站衝刺首台機組投產

2025-07-18     新聞來源:作者:王利文 來源:中新網

在四川省白玉縣與西藏自治區貢覺縣交界處的金沙江上遊,中國在建海拔最高的雙曲拱壩電站——華電金上葉巴灘水電站正衝刺今年12月首台機組投產目標。

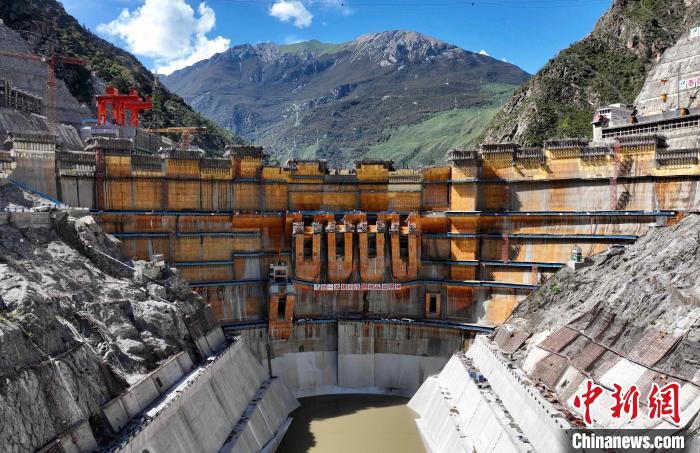

7月7日,航拍建設中的葉巴灘水電站。記者 王磊 攝

  這座總裝機容量224萬千瓦、最大壩高217米的超級工程,凝聚著數萬名建設者的智慧與汗水。近日在施工現場,多位水電站不同崗位的建設者接受中新網采訪,共同講述這座高原水電工程的崛起之路。

  華電金沙江上遊水電開發有限公司葉巴灘分公司黨委委員、副總經理謝建國,有著31年水電從業經驗。他自2022年起見證了葉巴灘機電安裝從廠房開挖到初具雛形的全過程。“目前,兩台機組安裝進入關鍵階段,施工團隊在國家規範基礎上提升工藝標準,引入座環蝸殼混凝土澆築在線監測技術,通過實時數據把控安裝精度,較傳統方法更精準高效。”

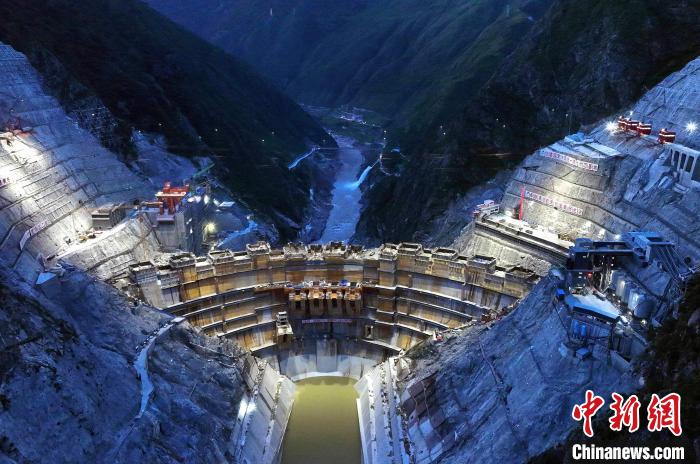

7月7日,航拍建設中的葉巴灘水電站。記者 王磊 攝

  距離首批機組投產僅剩一百多天,因中控室與地下廠房間距離遠、設備分散、電纜敷設量大,6台機組電氣二次設備安裝接線一度成為攻堅難點。

  作為電站電力輸出的“咽喉要道”,葛洲壩葉巴灘項目部出線豎井工區長許維生負責的310米出線豎井,創下國內同類工程高度紀錄。豎井集成兩條500千伏高壓出線井及15個輔助孔洞,施工團隊從2023年3月啟動開挖,僅用一年時間完成穿越多道斷層的艱巨任務,攻克高地應力、富水區及高寒氣候等難題。

  許維生解釋道,施工中采用溜渣井一次成型技術,通過智能監控係統保障15米直徑豎井的精準開挖,創新應用封堵回填工藝處理溶洞垮塌,最終提前完成開挖支護。此外,他們通過高精度鋼模板與無縫拚接技術,在滑模澆築中實現電梯井垂直度零偏差,為電纜安全運行構建起可靠通道。

  作為引水發電係統的關鍵組成部分,尾水調壓室起著減輕水擊波動對機組和管道的影響,保障發電係統安全穩定高效運行的作用。49歲的尾調工區長曾平,用“雷霆手段”破解了尾水調壓室建設困局。這個長91.7米、高81.6米的巨型結構,曾因地質複雜和工期滯後,被視為投產“絆腳石”。

  2023年臨危受命後,他重組團隊推行24小時三班製,建立每日碰頭會製度,單月完成78倉混凝土澆築,將58.6米的開挖難題轉化為提前完工的奇跡。在質量管控上,曾平團隊創新采用鋁塑板內襯模板與專用脫模劑,使混凝土表麵達到“鏡麵效果”,打造出多段樣板工程。

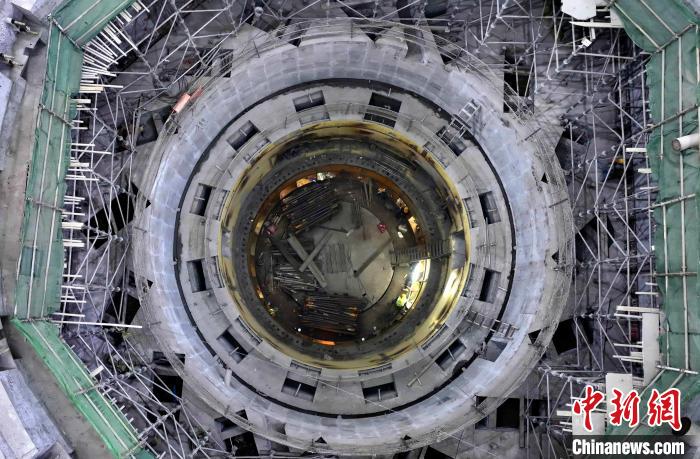

7月7日,航拍葉巴灘水電站2號機組蝸殼內部支撐拆除。記者 王磊 攝

  主廠房中,機電安裝工人李真英帶著22年從業經驗,於去年4月投身這片高原。盡管高海拔作業讓體力消耗倍增,但看著轉子定子逐漸安裝完成,想到年底機組將發出第一度電,她的自豪感溢於言表。而對於為建設者保駕護航的水電七局安環部主任梁易而言,沒有事故的安全記錄便是最大的欣慰,“每天的安全巡查守護千家萬戶的團圓,是我們最開心的事。”

  從310米的國內最高出線豎井,到鏡麵混凝土的毫米級精度,葉巴灘的建設者們在海拔近3000米的雪域高原,用創新技術破解技術難題,以堅守奉獻詮釋水電精神。隨著首台機組投產進入倒計時,這座金沙江上遊的能源豐碑,正悄然積蓄著照亮萬家燈火的力量。(完)
