央視新聞:千萬千瓦級抽蓄電站群加快建設

2025-02-15     新聞來源:南網儲能 水電學會抽水蓄能行業分會

編者按:

2月13日,央視新聞聯播推出單條報道《能源重點工程加快建設 夯實能源安全基礎》。報道介紹了南網儲能在粵港澳大灣區和北部灣經濟區投資建設的千萬千瓦級抽蓄電站群建設全麵提速、粵港澳大灣區首個變速抽蓄工程——肇慶浪江抽水蓄能電站新春施工進展以及電站群建成後對清潔能源穩定接入電網的促進作用,南網儲能公司基建部總經理餘建生接受采訪。

新聞原文如下:

開年以來,我國多個能源重點工程加速建設,不斷夯實著我國能源安全的基礎。

與此同時,一批提升新能源利用率的重大工程也在同步推進。

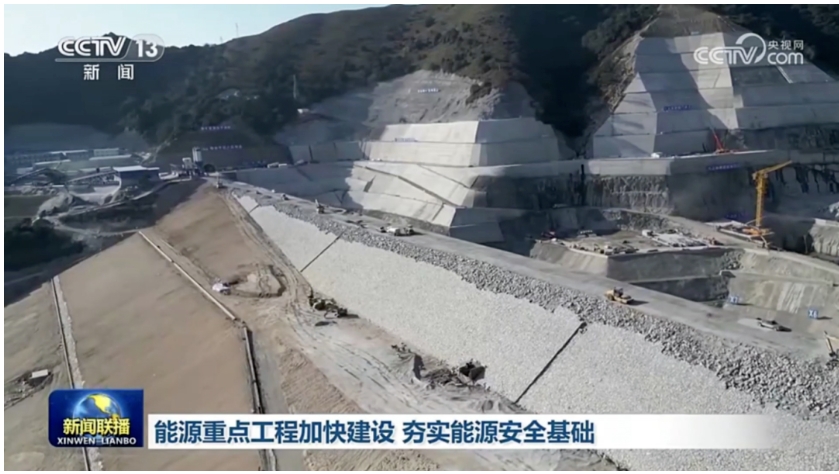

粵港澳大灣區首個變速抽水蓄能工程建設現場,電站上下水庫、地下廠房、輸水係統等10多項施工任務同步推進。

如今,在粵港澳大灣區和北部灣經濟區,9個總投資近700億元的千萬千瓦級抽蓄電站群建設全麵提速,今年起將陸續投產,裝機總規模達到1080萬千瓦。

南方電網儲能公司基建部總經理餘建生:全部建成後每年最多可消納清潔能源244億千瓦時,相當於1100萬居民用戶一年的用電需求,促進南方區域3億千瓦新能源穩定接入電網。

延伸閱讀:

南方電網
千萬千瓦級抽蓄電站群建設動態

01
南寧抽水蓄能電站工程
屬於國家“十四五”102項重大工程的南寧抽水蓄能電站工地上工人們在工地同時推進60多項施工任務。近日,工程先後完成上水庫壩封頂、下水庫壩封頂、下水庫下閘蓄水等三大工程節點,廠房1號定子和球閥已吊裝完成,為2025年全麵投產發電打下堅實基礎。電站2022年7月主體工程開工,預計2025年底前全麵投產發電。

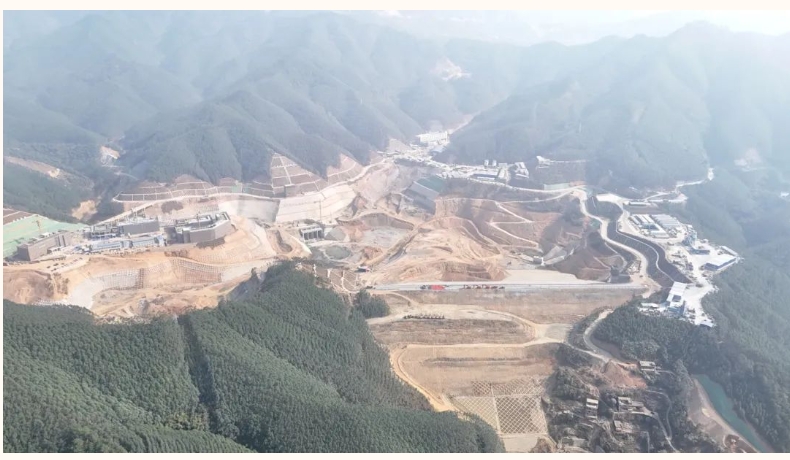

南寧抽水蓄能電站

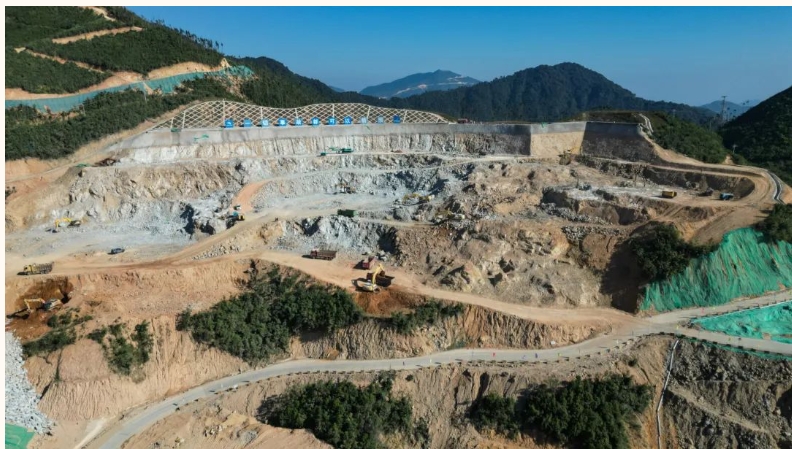

下水庫大壩封頂全景
02
梅州抽水蓄能電站二期工程
在“十四五”粵港澳大灣區首個抽水蓄能電站——梅州抽水蓄能電站二期工程的施工現場,4台機組及開關站GIS設備的安裝工作正在同步加速推進,將於2025年先後實現投產發電,推動大灣區抽水蓄能在運規模突破1000萬千瓦。電站2022年9月主體工程開工,預計2025年底前全麵投產發電。

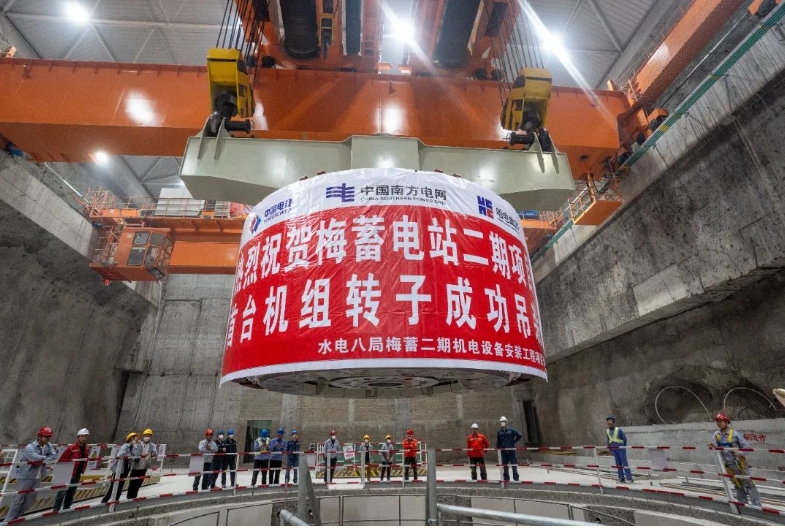

梅州抽水蓄能電站(二期)

機電安裝工程首台機組轉子吊裝
03
肇慶浪江抽水蓄能電站工程
在粵港澳大灣區首個變速抽水蓄能工程——肇慶浪江抽水蓄能電站的工地上,工人們接力奮鬥,上水庫基座混凝土澆築和基礎灌漿正在緊密有序進行,下水庫正在進行大壩先期填築和防滲牆澆築工作,引水係統及尾水係統開挖階段基本完成,目前正進行襯砌施工,廠房機電安裝工作如火如荼,正在進行設備安裝及機組段混凝土澆築。電站2022年11月主體工程開工,預計2026年投產發電。

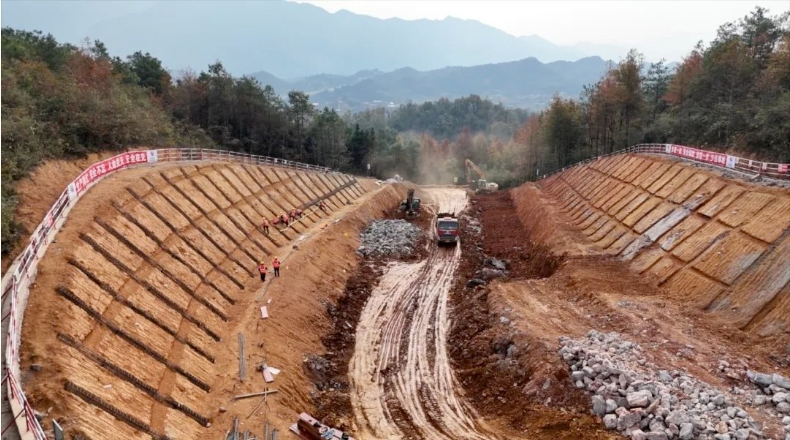

肇慶浪江抽水蓄能電站

上水庫開挖施工全景
04
4

惠州中洞抽水蓄能電站工程
在我國首個超大容量變速抽水蓄能工程——惠州中洞抽水蓄能電站,“新開挖”的地下廠房已完成“建設接力”,首台機組首節尾水管已完成安裝,首台機組的墊層混凝土澆築施工正在加緊推進。工人們廠房機電安裝工作如火如荼在地下百米深處揮灑汗水、勠力同心,加快為我國首台400兆瓦國產變速抽水蓄能機組“安家”。電站2022年12月主體工程開工,預計2026年投產發電。

惠州中洞抽水蓄能電站

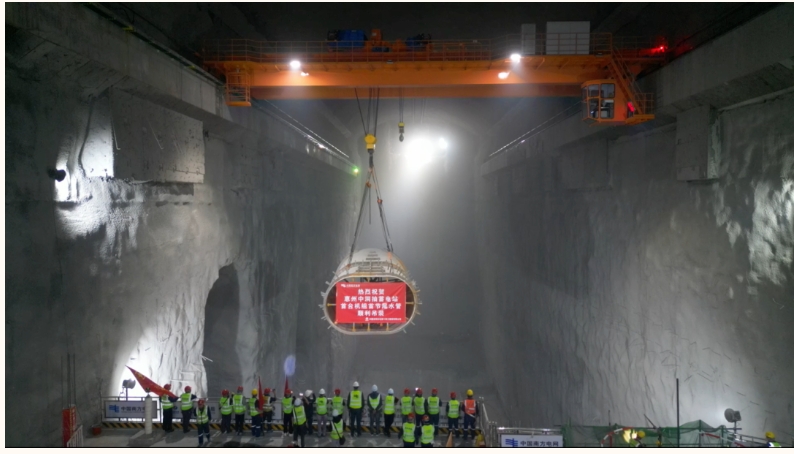

75噸橋式起動機吊裝首台機組首節尾水管照
05
4
茂名電白抽水蓄能電站工程
在鄰近粵西地區海上風電基地的茂名電白抽水蓄能電站,建設者們正在加速推進主體工程建設。體積為24萬立方米的地下廠房已完成第二層開挖 ,上下庫連接公路及各臨建設施工作麵一派繁忙景象。電站2024年6月啟動建設,預計2027年投產發電。
茂名電白抽水蓄能電站
廠房第Ⅱ層開挖支護形象麵貌
06
4
桂林灌陽抽水蓄能電站工程
在服務打造桂北“風光儲”一體化產業基地的桂林灌陽抽水蓄能電站,建設者們正在加緊向大山深處“進軍”,廠房中導洞近日已順利貫通,地下交通洞、自流排水洞、下庫導流洞、進場道路等多個作業麵施工正在緊鑼密鼓開展。電站2024年6月啟動建設,預計2028年底前投產發電。
桂林灌陽抽水蓄能電站
進場道路施工作業
07
4
貴港港北抽水蓄能電站工程
在廣西首個建在城市中心的抽水蓄能工程——貴港港北抽水蓄能電站,進場道路施工正在加緊挖掘,為電站主體工程盡早開工搶抓時間。電站2024年6月啟動建設,預計2029年投產發電。
貴港港北抽水蓄能電站

進場路花果山隧道二襯鋼筋綁紮
08
4
欽州靈山抽水蓄能電站工程
在助力優化廣西北部灣區域電網電源結構的欽州靈山抽水蓄能電站,通風及安全洞近日已順利貫通,地下交通洞、進場道路、施工電源等多個施工任務同時推進。作為廣西抽水蓄能電站群項目的啟動地,口令言猶在耳,建設者們使命在肩,加快推進前期工程建設。電站2024年6月啟動建設,預計2029年投產發電。

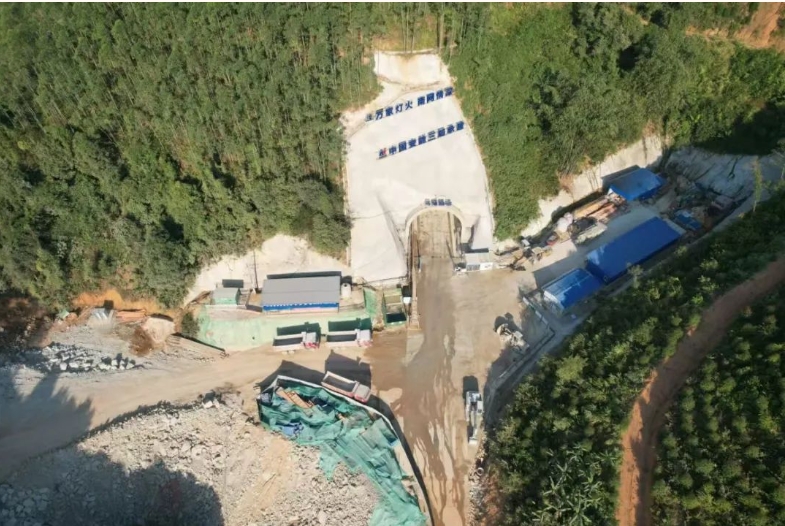

欽州靈山抽水蓄能電站

通風及安全洞查勘地質情況

09
4
玉林福綿抽水蓄能電站工程
在為廣西海上風電消納提供有力支撐的玉林福綿抽水蓄能電站工地上,進場道路、自流排水洞、交通洞及通風洞兼安全洞工程正在加緊施工,建設者們在山林深處改造大山、掘土成路。電站2024年6月啟動建設,預計2029年投產發電。
玉林福綿抽水蓄能電站
進場道路施工
