金沙江上遊昌波水電站導流隧洞順利貫通

2024-11-18     新聞來源:作者:萬東 韓金雨 來源:中國新聞網

16日,伴隨導流隧洞上層最後一段洞室成功爆破,金沙江上遊昌波水電站導流隧洞工程順利貫通,提前半個月完成節點目標,為後續導流隧洞混凝土澆築轉序、2025年大江截流和電站整體建設工期的順利推進奠定了堅實基礎。

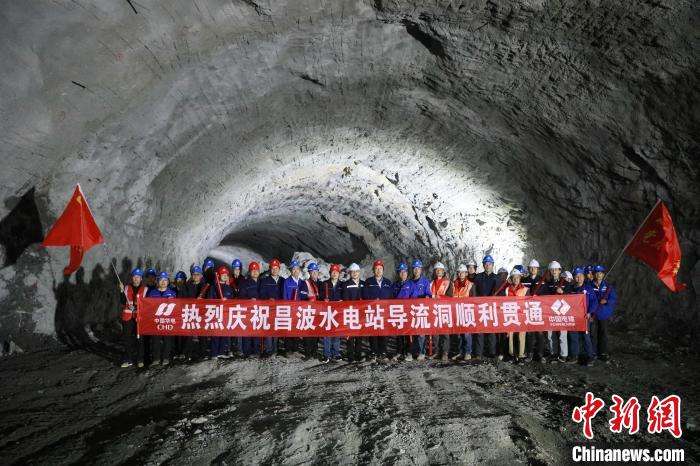

導流隧洞貫通現場。謝天 攝

昌波水電站由華電金沙江上遊水電開發有限公司開發建設,位於四川省甘孜州巴塘縣和西藏自治區昌都市芒康縣交界的金沙江幹流上,是國家“十四五”重點建設的清潔能源基地——金沙江上遊清潔能源基地的重要內容,是金沙江上遊川藏段國家一體化示範基地的重要電源支撐。


昌波水電站導流隧洞布置在河道右岸,洞身采用城門洞型,洞長701.78米。項目自今年3月啟動洞口邊坡開挖支護以來,參建各方精心組織、科學施工,積極克服移民征地、參工參建、地質條件複雜等影響,嚴格工程進度、安全、質量、環保等要素管控,最終順利完成了導流隧洞貫通任務。目前正進行導流隧洞下層開挖,計劃2025年1月啟動襯砌澆築,同年9月完成導流隧洞全部工作任務。


昌波水電站效果圖。華電金沙江上遊水電開發有限公司供圖

據悉,昌波水電站於2023年5月核準,2023年9月正式開工,總裝機容量82.6萬千瓦。截至目前,施工供電、油庫、場內交通、承包商營地、砂石係統等施工輔助工程和臨建設施已基本建設完成,首部樞紐、引水隧洞和廠區樞紐等主體工程已相繼步入生產正軌,電站工程建設已全麵鋪開。


該電站計劃2025年11月大江截流,2030年5月全部機組投產發電。電站建成後,預計每年發電量43.55億千瓦時,可節約標煤130萬噸、減少二氧化碳排放359萬噸。
