四川綽斯甲水電站全麵投產發電

2026-01-06     新聞來源:水電五局機電製造安裝公司、五公司 作者:文開豔,張曉曉

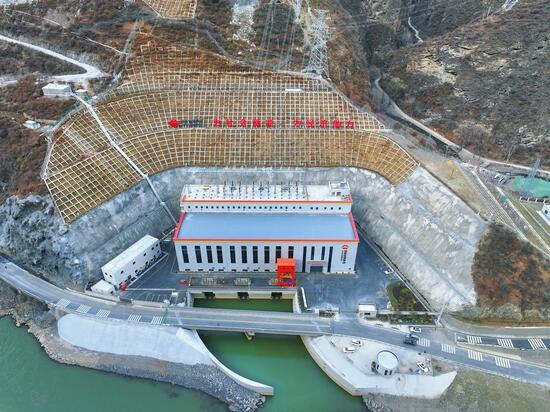

1月3日,國家能源集團大渡河綽斯甲水電站主電站實現全容量投產發電。2025年12月28日,首台機組率先投產,標誌著綽斯甲河幹流水電開發邁入核心階段;12月31日,1號、3號機組同步進入72小時試運行,於2026年1月3日正式通過試運行投入商業運行。至此,這座四川省“十四五”重點清潔能源工程全麵達成全容量投產目標,為新年四川電網注入綠色動能,同時為國家“西電東送”網絡提供重要支撐。

綽斯甲水電站位於四川省阿壩州壤塘縣與金川縣境內,是綽斯甲河幹流“一庫四級”開發的第三級梯級電站,工程規模為大(2)型,總裝機容量39.2萬千瓦,總投資46.07億元,擁有國內在建水電工程中最長發電引水隧洞。電站全容量投產後效益顯著,年均輸送清潔綠電14.83億千瓦時,相當於每年節約標準煤44.6萬噸,減少二氧化碳排放122.4萬噸、二氧化硫排放0.71萬噸。電力通過220千伏線路接入馬爾康500千伏變電站,優先保障四川本地用電,同時融入“西電東送”網絡,助力能源資源優化配置。

項目自2020年10月開工以來,公司承建的CⅢ標段團隊直麵2500米以上高海拔、複雜地質、高寒缺氧及藏區協調繁重等挑戰,秉持“堅守、團結、善成、爭先”精神科學統籌施工,成功攻克截流、大壩澆築等關鍵節點。2022年12月實現截流,2025年4月大壩達設計高程,10月10日完成下閘蓄水,為機組投產築牢基礎。在施工階段,項目部通過優化隧洞支護工藝、創新運輸防護裝置、引入高精度測量設備及研發定製化襯砌台車,破解多項技術瓶頸;在金結機電安裝領域創新采用叉車轉運壓力鋼管、直埋工藝與滑模施工協同推進等方案,優化施工銜接與定子下線工藝,引入專業設備提升作業安全與效率。截至目前,CⅢ標段累計斬獲省部級以上工法4項、科研成果8項、專利14項,相關成果獲評水利工程協會QC一類成果1項。

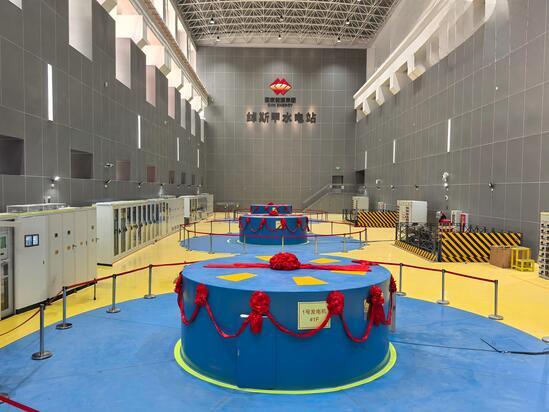

機組投產各關鍵節點均經過嚴苛檢驗。1號、3號機組試運行期間,技術團隊24小時值守,實時監控機組振動、溫度等核心參數,各項指標均符合國家標準,充分驗證了機組安全可靠性,也充分證明了公司在機電安裝工程領域的技術與質量力量。

曆經1540多個日夜堅守,這座高海拔工程順利投產,既是公司踐行綠色發展理念的生動實踐,也為我國高海拔188体育官网app 積累了寶貴經驗。下一步,項目團隊將推進後續工程收尾,保障電站安全穩定運行,為落實“雙碳”戰略、四川迎峰度冬保供及經濟高質量發展貢獻力量。
