2025-07-16 新聞來源:中國水電五局

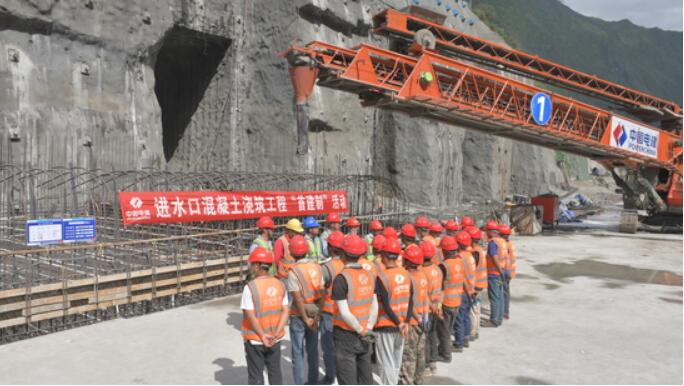

7月13日,卡拉水電站進水塔底板混凝土順利開倉澆築,標誌著進水口主體結構施工全麵啟動,為後續金屬結構安裝及電站按期投產發電奠定了堅實基礎。
![]()
卡拉水電站位於四川省涼山彝族自治州木裏藏族自治縣境內,是雅礱江中遊“一庫七級”開發的第七級電站,作為國家九大清潔能源基地之一——雅礱江流域水風光一體化基地建設的又一座百萬千瓦級骨幹電站,總裝機容量102萬千瓦。電站進水口采用岸塔式進口,布置於工程右岸岸邊,4 台機組進水口呈“一”字型並排布置,進水塔整體規模宏大,長122米,寬29米,高43米。進水口底板厚4米。相鄰進水塔之間設結構縫,每個塔體結構獨立。施工采用台階式澆築法,混凝土總澆築方量高達12360.1立方米,施工組織難度大,質量要求高。

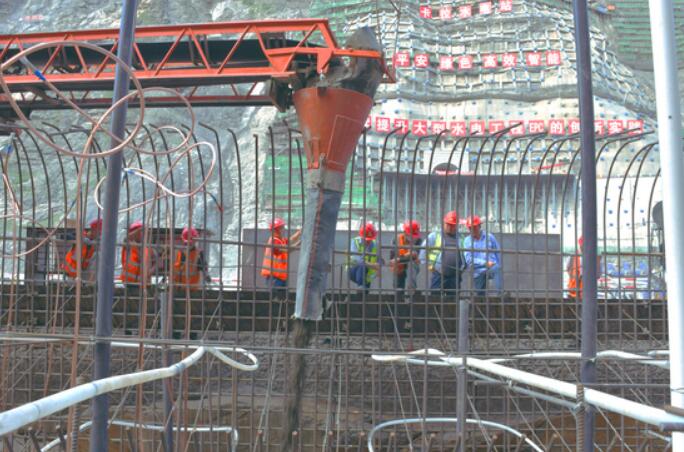

麵對底板混凝土體量大、結構複雜以及汛期施工等挑戰,項目建設團隊建立全流程管控體係,以嚴控混凝土溫度為核心,澆築前運用布料機進行低坍落度工藝性試驗,驗證並優化溫控方案與操作流程;實施全過程溫控措施,嚴控出機口至入倉溫度,運輸中采取車輛覆蓋隔熱、錯峰澆築及倉麵噴霧降溫。同步輔以內部預埋冷卻水管通水散熱與表麵保溫養護,有效抑製溫升與溫差;創新應用智能灌漿係統,配套投入集中製漿站、布料機等大型設施,構建智能作業體係,實現灌漿參數精準控製與實時監測;針對涼山州雨季特點,成立防洪專項小組,聯動氣象部門構建“氣象-水文-施工”聯動預警機製,實施24小時氣象信息監測,動態調整施工時序及增設臨時排水設施降低降雨幹擾;澆築過程嚴把質量關,技術人員全程旁站,嚴格把控配合比、坍落度、入倉溫度、振搗密實度及養護條件等關鍵環節,最終確保首倉混凝土達到內實外光的高標準要求。
進水塔底板首倉混凝土的成功澆築,是卡拉水電站主體工程建設的重要裏程碑,為塔身快速施工及引水係統金屬結構安裝創造了有利條件。下一步,卡拉項目團隊將繼續聚焦主廠房施工、壓力管道豎井澆築等核心工序,全力以赴,力爭提前完成全容量並網目標,為西南清潔能源基地建設貢獻更大力量。
![]()
