廣東梅蓄電站二期項目首台機組抽水調相工況首次並網成功

2025-05-28     新聞來源:作者:胡超群 來源:中國電建水電八局

5月25日,由工程局承建的廣東梅蓄電站二期項目首台(5號)機組抽水調相工況首次並網成功,向正式投產發電邁出重要一步。

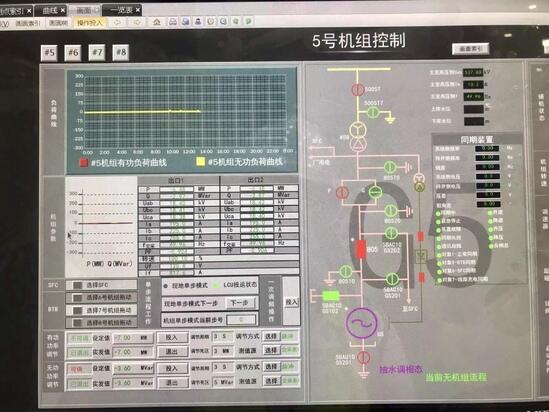

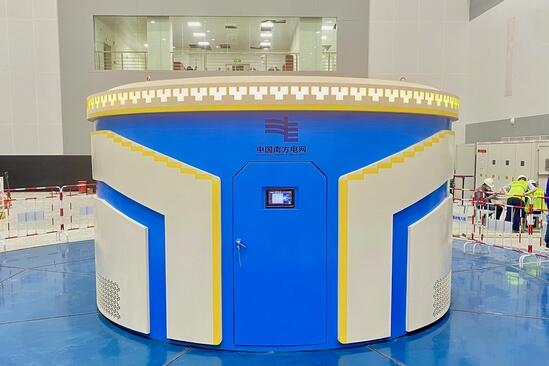

抽水蓄能機組具備多種運行工況,其中調相工況首次並網試驗是機組調試階段的關鍵環節之一。通過科學合理的試驗流程和嚴格的安全保障措施,可以有效驗證機組的並網性能,為機組的安全穩定運行奠定堅實基礎。5號機組於5月25日13:31分完成抽水調相並網試驗,試驗過程中壓水時間、氣罐壓力、機組振擺、瓦溫,噪音等穩定指標全部滿足要求,機組運行平順、各輔助設備運行穩定,順利完成梅蓄電站二期項目又一個重要節點目標。



為確保5號機組調試工作順利進行,項目管理團隊持續強化黨建賦能,以勞動競賽為抓手,嚴格按照5號機組啟動調試大綱精心組織、科學安排、超前部署機組各項調試工作。目前5號機組調試任務已完成30%左右,接下來將繼續進行發電工況並網試驗、涉網試驗等一係列試驗。電站其餘3台機組的安裝工作也正如火如荼地開展中,項目部將以創建精品工程為抓手,嚴管精建,砥礪奮進,全力以赴確保2025年全部機組按時投產運行。



廣東梅州抽水蓄能電站總裝機容量240萬千瓦,分兩期建設。其中,一期四台機組已於2022年5月28日全部投產發電;二期工程預計今年6月實現首台機組建成投產,年底實現4台機組全部投產。這座總投資超百億的巨型“超級充電寶”建成投產後,將有效助力粵港澳大灣區抽水蓄能裝機容量突破1000萬千瓦,大幅提升區域電網靈活性,為構建安全穩定的新型電力係統注入動力。
