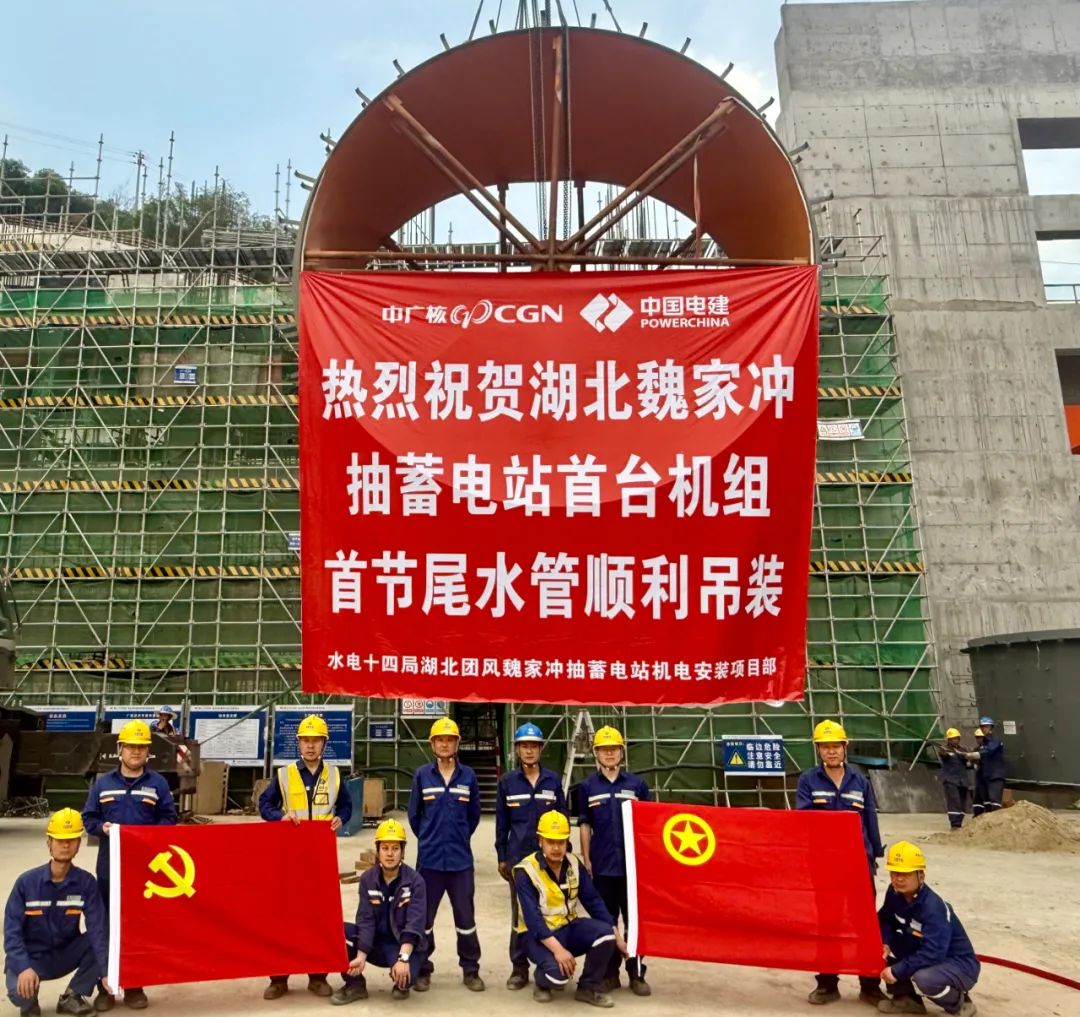

2025年4月19日,湖北團風魏家衝抽蓄電站首台(1號)機組首節尾水管吊裝完成,標誌著該電站機電安裝工作正式拉開序幕。
![]()
魏家衝抽蓄電站裝設2台單機額定容量為149兆瓦的可逆式機組,機組設有金屬蝸殼和立式彎肘型尾水管。尾水管總長24.5米,截麵形狀從進水口端內壁直徑3.6米的圓形漸變至肘部高2.4米、寬7.4米的橢圓形,最後經擴散段漸變為直徑6米的圓形與尾水支管相連。每台機組尾水管共分18節,在製造廠內組裝焊接為11段後運輸至現場進行安裝,單段最大重量13.99噸。
